2025年6月4日,由金星集团股份公司承建的大庆油田潼深7井试采项目,净化40万方/天,液化30万方/天的综合利用工程项目进入调试阶段并顺利完成第一台LNG罐车装车作业。这标志着该项目全面进入试生产阶段,成为公司在天然气综合利用领域的又一标杆工程。

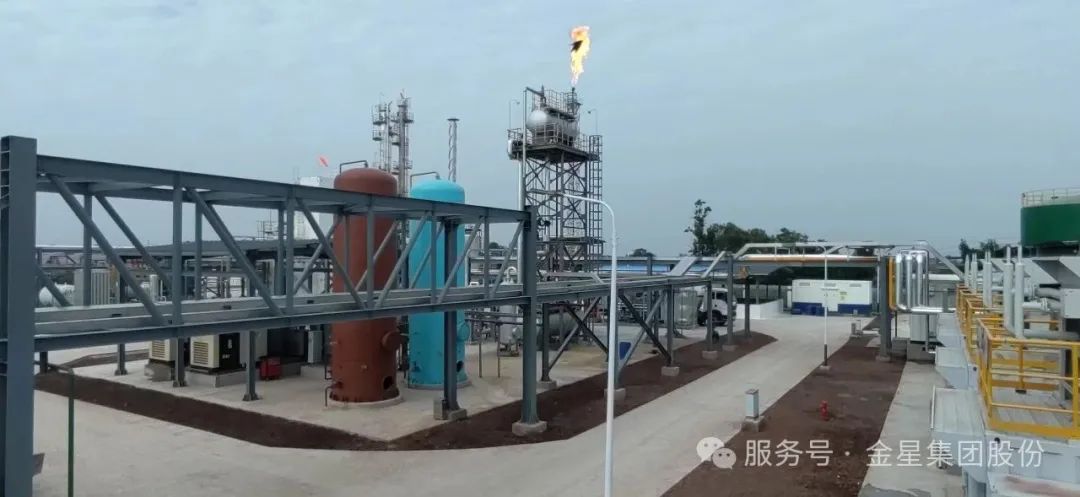

投产出液

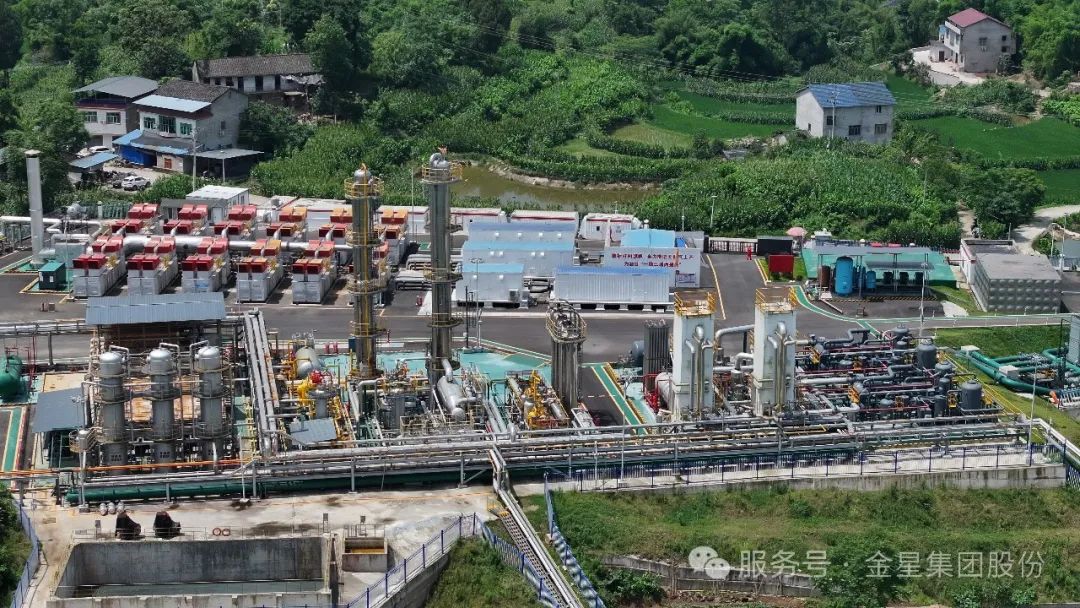

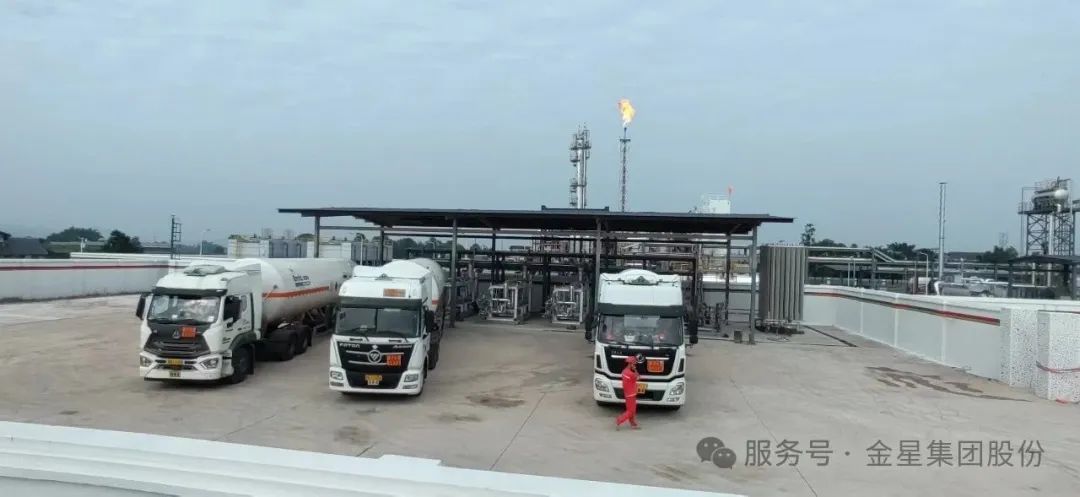

充装第一台LNG液车过磅

潼深7井项目从2025年2月2日项目管理团队入场,第一台设备2月11日进场,4月15日最后一台设备到场,5月25日机械竣工,6月4日系统联调,并完成第一车LNG充装,潼深7井项目建设仅用短短100天便完成了整个项目的建设任务、设备单机调试、系统联调工作,充分展现了金星集团股份公司在项目管理、资源配置和施工组织方面的强大执行力与专业化水平。

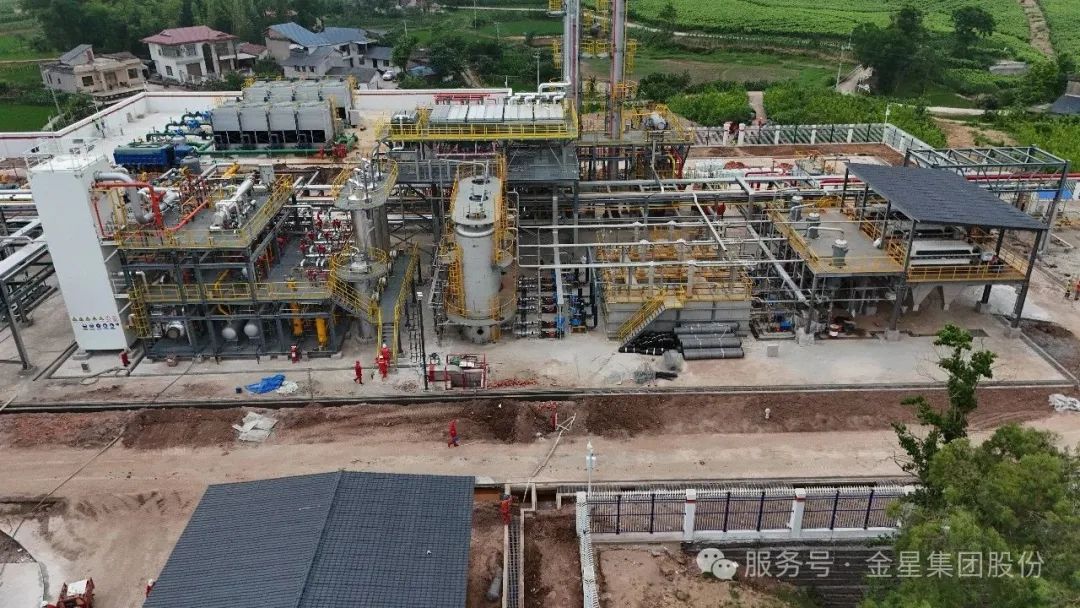

项目建设现场

本项目设计井口气处理能力为40万方/天,商品气生产规模达到30万方/天以上,涵盖了从井口气处理、LNG液化到装车等完整的工艺流程装置,并配套建设了完善的辅助生产和消防设施。项目所有核心设备均由金星集团股份公司自主研发制造,充分体现了公司在高端能源装备制造领域的技术实力与创新能力。

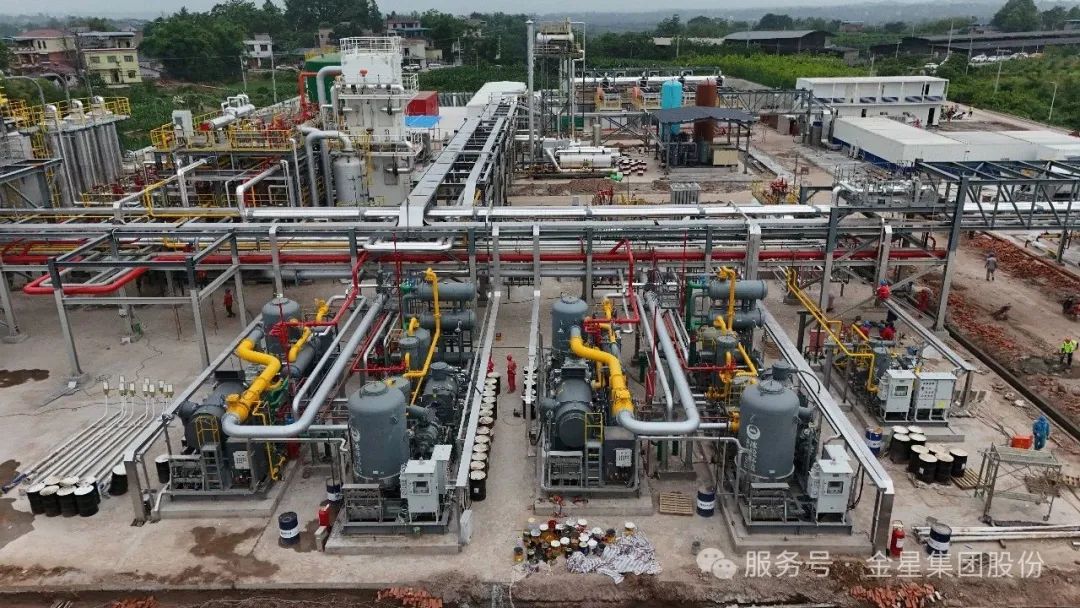

项目建设现场

潼深7井项目的快速建成投产,是公司“全生命周期服务”理念的又一次成功实践。公司将继续负责项目的后期运维服务,确保其长期稳定运行。此前,公司在潼深11井试采天然气净化项目中已成功实施该模式,此次再次以“前期工程设计、勘测、征地、环评、建设、设备采购、制造、安装+后期运维”的全方位一体化服务赢得客户信赖。

潼深11井

公司通过高质量交付潼深7井项目,不仅助力大庆油田实现资源高效利用,也为推动区域清洁能源产业发展、促进生态文明建设贡献了积极力量。

金星集团股份公司将继续深耕能源装备与工程服务领域,持续提升核心竞争力,为客户创造更大价值,为国家能源产业高质量发展不断注入新动能。
